Depo ve Lojistik Sahasında Zemin: Beton mu, Kilit Taşı mı?

Depo ve lojistik sahasında ağır yük altında zemin kaplama uygulaması

Bir depo veya lojistik sahasında zemin, üzerinde yürünen bir yüzey değil, operasyonun taşıyıcısıdır. Forklift gün boyu aynı hattan geçer, tır geri manevra yapar, palet indirilir, saha yağmurda da çalışmaya devam eder.

Bu yazıda saha zeminini operasyon gözüyle ele alıyoruz: hangi yük nerede oluşur, beton ile kilit taşı nerede ayrışır, bölge ayrımı nasıl yapılır ve saha kapanmadan nasıl yenilenir.

Hızlı Yanıt

Lojistik sahada doğru karar tek bir malzeme seçmek değil, bölge bazlı bir karma kurmaktır. Forkliftin sürekli çalıştığı iç hatlarda dikişsiz beton yüzey avantajlıdır; tır manevra alanı, altyapı hattı üstü ve ileride müdahale ihtimali olan bölgelerde ise kilit taşı onarılabilirlik ve süreklilik sağlar. Saha genelinde belirleyici olan ise alt temel kalınlığı ve sıkıştırma kalitesidir.

Sahadaki Yük Tipleri

Lojistik sahada birbirinden farklı davranan dört yük tipi vardır ve her biri zemini başka biçimde zorlar.

Forklift yükü

Küçük, sert ve dar temas alanlı tekerlek; yükü çok dar bir noktaya yığar. Forklift ayrıca sürekli dönerek çalışır ve dönüş yüzeye yanal kuvvet uygular. Bu, sahadaki en yıpratıcı hareket türüdür.

Tır ve kamyon yükü. Ağır ama geniş temas alanlı. Asıl zorlayıcı kısım geri manevradır: dönen dingiller yüzeyi burar ve bu hareket aynı noktada tekrarlanır.

Statik palet yükü. Stok alanında paletler uzun süre aynı noktada durur. Bu, hareketli yükten daha az zorlayıcıdır ama uzun süreli ve noktasaldır.

Yaya ve hafif araç. Personel otoparkı ve yürüme hatları; en hafif yük.

Bu dört tipin sahada nerede oluştuğunu haritalamak, zemin kararının temelidir. Aynı sahada dört farklı standart olması bir tutarsızlık değil, doğru mühendislik kararıdır.

Bölgeleme

Sahayı yük haritasına göre bölmek, hem bütçeyi hem dayanımı doğru dağıtır.

Tır manevra alanı. En yüksek standart. Geri manevra burada yapılır; hem kalın taş hem kalın ve iyi sıkıştırılmış alt temel gerekir.

Yükleme rampası önü. Aracın yanaştığı ve forkliftin sürekli girip çıktığı bölge. Sahadaki en yoğun kullanım noktasıdır.

Forklift güzergâhı. İç sahada tekrarlanan dar hatlar. Dikişsiz ve düz bir yüzey burada verim sağlar.

Palet stok alanı. Statik yük; daha hafif bir standart yeterlidir.

Personel otoparkı. Binek araç standardı.

Yaya hattı. Araç ve forklift trafiğinden ayrılmış, işaretlenmiş güzergâh. Sahada güvenliğin en kritik unsuru budur.

Atık ve servis alanı. Konteyner, hurda ve teknik hacim çevresi.

Bu yedi bölgeyi tek standartta yapmak, ya bütçeyi gereksiz büyütür ya manevra alanında birkaç ay içinde iz üretir. Bölgeleme mantığının bütçeye etkisi için 50, 100 ve 250 m² için bütçe senaryoları yazımıza bakabilirsiniz.

Beton Saha ile Kilit Taşı: Gerçek Ayrım

Bu karşılaştırma çoğu zaman yanlış eksende yapılır. Asıl fark dayanımda değil, davranıştadır.

Yüzey sürekliliği

Beton dikişsizdir; forkliftin küçük tekerleği için daha düzgün bir yol verir. Kilit taşında derzler vardır ve çok dar tekerlekli ekipman için bu bir dezavantajdır.

Onarılabilirlik

Kilit taşı sökülür, altındaki katman düzeltilir, aynı taşlar geri döşenir. Beton kırılır, temizlenir, yeniden dökülür ve priz alması beklenir. Sürekli çalışan bir sahada bu fark operasyonel bir farktır.

Altyapı erişimi. Hat üstünde kilit taşı, sonradan müdahaleyi neredeyse maliyetsiz hale getirir. Betonda her müdahale kalıcı bir yama izi bırakır.

Zemin hareketine tolerans. Kilit taşı, altındaki küçük hareketleri esnek bir sistem olarak karşılar ve çatlamaz. Beton saha, zemin oturmasında çatlak verir ve çatlak ilerler.

Su yönetimi. Kilit taşı derzlerinden bir miktar su geçirir; geniş sahalarda yüzey akışını azaltır. Beton tamamen geçirimsizdir ve tahliye ihtiyacını büyütür.

Uygulama hızı ve kesinti. Kilit taşı döşendiği gün kullanılabilir. Beton priz alma süresi ister; bu, sahanın o bölümünün günlerce kapalı kalması demektir.

Karma çözüm

Pratikte en iyi sonuç ikisinin birlikte kullanılmasıdır: forklift iç güzergâhı beton, tır manevra alanı ve hat üstleri kilit taşı. Karşılaştırmanın ayrıntısı için parke taşı ile beton saha dökümü karşılaştırması yazımıza bakabilirsiniz.

Alt Temel: Asıl Belirleyici

Saha zemininde yüzeyin cinsi ne olursa olsun, ömrü belirleyen altındaki katmandır.

Kalınlık yüke göre. Tır manevra alanı ve rampa önü, stok alanından belirgin biçimde kalın bir alt temel ister.

Katmanlar halinde sıkıştırma. Tek seferde kalın seriş, istenen sıkışmayı vermez. Lojistik sahada bu adım pazarlık konusu değildir çünkü yük hem ağır hem tekrarlıdır.

Zemin taşıma gücü

Saha genellikle geniş ve düzeltilmiş bir arazidir; dolgu bölümleri olabilir. Dolgu zeminde alt temel kalınlaşır ve gerekirse ayırıcı katman kullanılır.

Drenaj. Alt temelin drene olması, suyun katman içinde birikmesini engeller. Su tutan bir katman, kışın kabarma üretir.

Kenar sabitleme. Geniş sahalarda kenarlar en zayıf noktadır; manevra alanı kenarlarında güçlü sabitleme zorunludur.

Katman hazırlığının teknik ayrıntısı için parke taşı alt temel ve dolgu katmanı hazırlığı yazımıza bakabilirsiniz.

Su Yönetimi: Geniş Yüzeyin Sorunu

Lojistik saha geniş bir yüzeydir ve üzerine düşen yağmurun toplamı ciddi bir hacme ulaşır.

Eğim ve toplama. Tek eğim yetmez; kanal ve ızgaralarla bölge bölge toplama gerekir.

Rampa önü. Yükleme rampasının önünde biriken su, hem aracı hem yükü etkiler; burada tahliye önceliklidir.

Kapı önleri. Depo kapılarının önünde su birikmesi, içeriye su taşınmasına yol açar.

Yağ ve akaryakıt. Araç ve ekipman kaynaklı damlalar sahada birikir; yüzeyin temizlenebilir olması ve gerekiyorsa ayırıcı çözüm düşünülmelidir.

Kar yönetimi. Kürenen karın nereye yığılacağı planlanmalıdır; erirken suyun manevra alanına veya kapı önüne akmaması gerekir.

Buzlanma. Rampalı bölgelerde kaymazlık ve tahliye birlikte çözülür; forklift buzlu bir yüzeyde ciddi bir güvenlik riskidir.

Drenaj planlamasının ayrıntısı için parke taşı drenaj, eğim ve su yönetimi yazımıza bakabilirsiniz.

Sahayı Ölçmek: Karar Öncesi Veri

Zemin kararından önce sahanın nasıl çalıştığını sayılarla bilmek gerekir; aksi halde tercih hisle yapılır.

Günlük araç sayısı. Kaç tır, kaç kamyon, kaç binek araç giriyor? Yoğun saat hangisi? Bu sayı, manevra alanının göreceği tekrarlı yükü belirler.

Forklift saati. Sahada kaç forklift, günde kaç saat çalışıyor? Vardiya sayısı arttıkça zemin üzerindeki toplam yük katlanır.

Güzergâh haritası

Forkliftin ve tırın gerçekte hangi hattı kullandığını birkaç gün gözlemek, çizilen plandan daha doğru bir harita verir. Aşınma izleri bu haritayı zaten yüzeye çizmiştir.

Palet ağırlıkları. Stok alanında hangi ağırlıkta yük, ne kadar süre duruyor? Ağır ve uzun süreli stok, statik yükü belirgin biçimde büyütür.

Mevsimsel dalgalanma. Sezonluk yoğunluk varsa, tasarım en yoğun döneme göre yapılır; ortalamaya göre yapılan tasarım pik dönemde yetersiz kalır.

Bozulma geçmişi. Mevcut sahada nerede, ne zaman ve hangi tip bozulma oluştu? Bu kayıt, yeni tasarımın hangi noktalarda güçlendirileceğini doğrudan gösterir.

Bu altı veri elde olduğunda saha tasarımı bir tahmin olmaktan çıkar ve ölçüme dayanır.

Maliyet: İlk Yatırım ve Kesinti Bedeli

Lojistik sahada zemin kararının ekonomisi, diğer projelerden farklı bir kalem içerir: kesinti.

İlk yatırım. Beton saha ile kilit taşının metrekare maliyeti, kalınlık ve saha koşullarına göre birbirine yaklaşır ya da ayrışır; tek başına belirleyici değildir.

Kesinti bedeli

Sahanın bir bölümünün kullanılamaması, doğrudan operasyonel bir maliyettir. Kilit taşı döşendiği gün kullanılabilir; beton priz bekler. Bu fark, ilk yatırım farkını kısa sürede geçebilir.

Onarım maliyeti. Bir bölge bozulduğunda kilit taşında yalnız o bölge sökülür; betonda kesme, kırma, döküm ve bekleme gerekir.

Altyapı müdahalesi. Hat üstünde yapılacak her müdahale, kilit taşında neredeyse maliyetsizdir.

Ömür boyu toplam. Doğru karar, metrekare fiyatını değil; kullanım süresi boyunca ilk yatırım artı onarım artı kesinti toplamını karşılaştırmakla verilir.

Bölge bazlı optimizasyon

Bütçe kısıtlıysa, en yüksek standardı manevra alanına ve rampa önüne ayırmak; stok alanını daha hafif çözmek, aynı parayla çok daha dayanıklı bir saha üretir.

Bakım Rutini

Sürekli çalışan bir sahada bakım, planlı bir işlem olmalıdır; aksi halde hiç yapılmaz.

Aylık göz taraması. Manevra alanı ve rampa önünde iz oluşumu erken fark edilirse müdahale küçük kalır.

Derz kontrolü. Forklift ve tır trafiği derz kumunu hızla taşır; sezonda en az bir kez tamamlama gerekir.

Yağ temizliği. Ekipman kaynaklı damlalar hem kayma riski hem yüzey lekesi üretir.

Tahliye temizliği. Izgara ve kanallar, özellikle sonbaharda tıkanmaya açıktır.

Kenar kontrolü. Kenardan başlayan açılma sahada hızlı ilerler çünkü yük ağırdır.

Erken onarım. Lojistikte noktasal bir çökme, forklift devrilmesine kadar giden bir güvenlik sorununa dönüşebilir; erken müdahale hem ucuz hem güvenlidir.

Yedek taş

Aynı partiden bir miktar taş saklamak, onarımda renk ve ölçü uyumunu garantiler. Bakımın bütünü için parke taşı genel temizlik ve bakım rehberi yazımıza bakabilirsiniz.

Güvenlik ve İşaretleme

Lojistik sahada zemin, aynı zamanda bir güvenlik altyapısıdır.

Yaya-araç ayrımı

Yürüme hattı, forklift ve araç güzergâhından fiziksel veya görsel olarak ayrılmalıdır. Kontrast renkli taş şeridi, boyalı çizgiye göre çok daha kalıcı bir çözümdür.

Kavşak ve kör nokta. Forklift güzergâhlarının kesiştiği noktalar zeminde belirtilmelidir.

Manevra alanı sınırı. Tırın döndüğü alanın sınırı net olmalı; bu alana park edilmemesi zeminde işaretlenmelidir.

Hız ve yön. Saha içi akış yönü zeminde okunabilir olmalıdır.

Kaymazlık. Islak ve yağlı zemin, forklift için tehlikelidir; yüzey seçimi bu riski dikkate almalıdır.

Aydınlatma. Vardiyalı çalışan sahalarda gece görünürlüğü kritiktir; kablolar kaplama yapılmadan önce döşenir.

Saha Kapanmadan Yenileme

Çalışan bir lojistik sahada zemin yenilemesi, operasyonu durdurmadan yapılmak zorundadır.

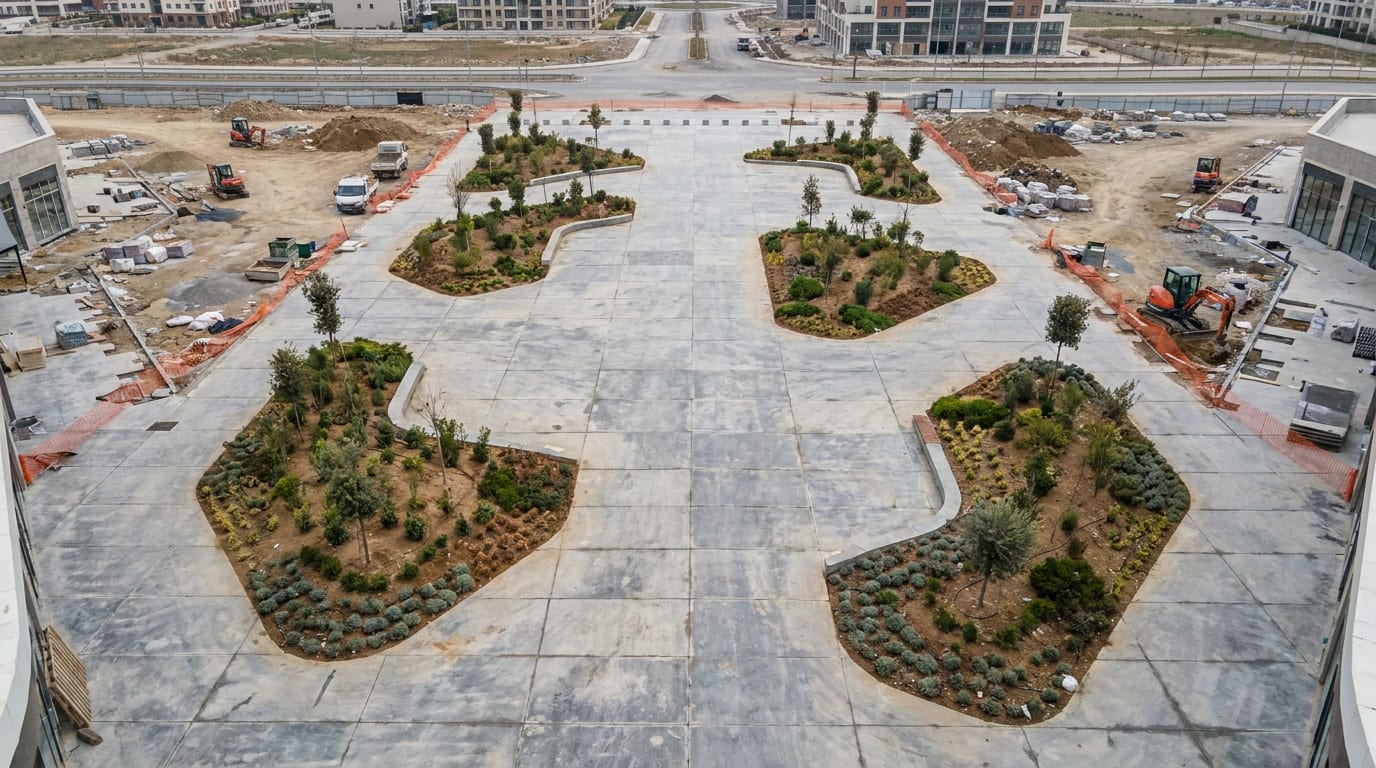

Büyük ebat beton plakayla döşenmiş alışveriş merkezi giriş meydanı ve bitki adaları

Bölümlere ayırın. Sahanın bir bölümü çalışılırken diğerinden operasyon devam eder; sonra roller değişir.

Geçici güzergâh kurun. Tır ve forklift için alternatif hat, iş başlamadan belirlenmelidir.

Alt temeli bölmeyin. Bir bölümün alt temeli tek seferde yapılır; ancak farklı bölümler farklı zamanlarda yapılabilir.

Kenarları kapatın. Etaplar arasında açık kalan kenar, forklift geçişinde hızla dağılır; geçici bir kenar çözümü bile olsa sabitlenmelidir.

Teslimat programıyla eşleyin. Yoğun sevkiyat günleri çalışma programının dışına alınmalıdır.

Toz kontrolü. Kesim tozu depo içine ve ürünlere ulaşmamalıdır; ıslak kesim ve geçici perde bu sorunu büyük ölçüde çözer.

Bitiş tarihi yazılı olsun. Lojistikte gecikmenin bedeli doğrudan operasyona yansır.

Depo İçi ile Dış Saha Arasındaki Geçiş

Sahadaki en yoğun kullanılan ve en sık sorun çıkaran nokta, iç mekân ile dış sahanın birleştiği eşiktir.

Kot uyumu

Depo iç zemini ile dış saha arasındaki kot farkı, forkliftin geçişini zorlaştırmayacak biçimde çözülmelidir. Küçük bir seviye farkı bile, günde yüzlerce kez geçen bir ekipmanda hem yükü sarsar hem zemini zorlar.

Su bariyeri

Dış sahadaki suyun depo içine girmemesi gerekir. Bu, eşik önünde bir kanal veya ızgarayla çözülür; yalnız eğime güvenmek yağmurlu günlerde yetersiz kalır.

Eşik dayanımı. Geçiş noktası, sahanın en çok tekrarlanan yük gördüğü metrekaresidir. Buradaki taş ve alt temel, saha genelinden bir kademe güçlü olmalıdır.

Kapı hattı. Sürgülü veya seksiyonel kapının hareket ettiği hat, zemin kotuyla uyumlu olmalı; kapı altında boşluk ya da sürtme oluşmamalıdır.

Toz ve kir taşınması

Dış sahadan içeri taşınan toz ve çamur, depo içi temizlik yükünü artırır. Eşik önünde temizlenebilir bir yüzey ve gerekiyorsa ızgara paspas, bu geçişi belirgin biçimde azaltır.

Aydınlatma geçişi. Gündüz aydınlık dış sahadan karanlık depo içine geçen forklift operatörünün gözü uyum süresi ister; eşik çevresinde aydınlatma bu riski azaltır.

Uygulayıcı Seçiminde Saha Farkı

Lojistik saha yapan ekip, bir bahçe veya otopark ekibinden farklı şeyleri bilmek zorundadır.

Ağır yük tecrübesi. Daha önce sanayi veya lojistik sahası yapmış bir ekip, forklift ve tır yükünün ne demek olduğunu zaten biliyordur.

Ekipman kapasitesi. Geniş sahada uygun tonajda sıkıştırma ekipmanı gerekir; küçük ekipmanla yapılan sıkıştırma, geçiş sayısı artırılsa bile aynı sonucu vermez.

Etaplama yeteneği. Sahayı kapatmadan çalışabilmek, planlama becerisi ister; bunu daha önce yapmış bir ekip süreci belirgin biçimde kolaylaştırır.

İş güvenliği. Çalışan bir sahada ekip, forklift ve tır trafiğiyle aynı alanı paylaşır; güvenlik disiplini burada teknik beceri kadar önemlidir.

Katman taahhüdü. Alt temel kalınlığı ve sıkıştırma geçiş sayısı yazılı olmalıdır; sahada bu, denetlenemeyen tek parametredir.

Teslim sonrası

İlk aylarda oluşabilecek yerel oturmalar için bir garanti ve ulaşılabilir muhatap gerekir. Uygulayıcı değerlendirmesinin kriterleri için parke taşı tedarikçi ve firma seçimi yazımıza bakabilirsiniz.

Sık Yapılan Altı Hata

Sahayı tek standartta yapmak. Stok alanında israf, manevra alanında erken hasar.

Forklift yükünü binek araç yükü gibi hesaplamak. Dar temas alanı ve dönüş kuvveti, bambaşka bir zorlamadır.

Altyapı hattı üstünü betonla geçmek. İlk müdahalede kalıcı yama izi ve uzun kesinti.

Kenar sabitlemeyi atlamak. Geniş sahada kenarlar en hızlı dağılan yerdir.

Su tahliyesini küçümsemek. Geniş yüzeyde toplam su hacmi beklenenden büyüktür.

Yaya hattını işaretlememek. Forkliftli bir sahada bu, doğrudan bir güvenlik açığıdır.

Yeni Saha ile Mevcut Saha Yenilemesi Arasındaki Fark

Sıfırdan kurulan bir saha ile çalışan bir sahanın yenilenmesi, teknik olarak benzer ama süreç olarak tamamen farklıdır.

Yeni sahada plan serbesttir

Yük haritası, sirkülasyon ve altyapı güzergâhı baştan istenildiği gibi kurulabilir. Bu, en verimli düzeni yakalama şansıdır ve iyi değerlendirilmelidir.

Yenilemede mevcut düzen kısıt üretir. Rampalar, kapılar, kolonlar ve altyapı hatları zaten yerindedir; plan bunların etrafında kurulur.

Yenilemede veri avantajı vardır

Sahanın nasıl bozulduğu bir kayıttır ve yeni tasarımın hangi noktalarda güçlendirileceğini doğrudan gösterir. Yeni sahada bu bilgi yoktur, tahminle çalışılır.

Kesinti yalnız yenilemede vardır. Yeni saha, operasyon başlamadan tamamlanır; yenileme ise çalışan bir operasyonun içine girer ve etaplama zorunlu hale gelir.

Söküm kalemi yenilemeye özgüdür. Mevcut beton veya taşın kaldırılması, hem işçilik hem moloz nakli üretir; bu kalem yeni sahada yoktur.

Malzeme kurtarma imkânı

Mevcut kaplama kilit taşıysa, taşların büyük bölümü sökülüp yeniden kullanılabilir. Bu, yenilemeyi yeni sahadan ekonomik hale getirebilen tek kalemdir. Kararın kriterleri için yeniden döşeme mi yeni döşeme mi yazımıza bakabilirsiniz.

Karar Sırası: Yedi Adım

1. Yük haritasını çıkarın. Forklift güzergâhı, tır manevra alanı, rampa önü, stok alanı, personel otoparkı ve yaya hattı.

2. Kullanım yoğunluğunu ölçün. Günlük araç ve forklift sayısı, vardiya düzeni, mevsimsel pik.

3. Altyapı hatlarını haritalayın. Su, yangın, elektrik ve drenaj hatlarının güzergâhı; bu hatların üstü kilit taşıyla geçilir.

4. Malzeme karmasını belirleyin. Hangi bölge beton, hangi bölge kilit taşı, hangi bölge daha ekonomik bir çözüm.

5. Katman kalınlıklarını bölgeye göre yazın. Manevra ve rampa önü en yüksek, stok alanı orta, otopark standart.

6. Su akışını çözün. Eğim, toplama noktaları, kapı önü bariyeri, kar yığma alanı.

7. Etaplama planını kurun. Hangi bölüm ne zaman kapanacak, alternatif güzergâh ne olacak, teslimat programıyla nasıl uyumlanacak?

Bu yedi adım tamamlandığında gelen teklifler aynı iş tanımına yanıt verir ve saha, operasyonu durdurmadan yenilenebilir hale gelir.

Sahanın Ömrünü Uzatan Üç Alışkanlık

Güzergâhı zaman zaman değiştirin

Forkliftin hep aynı dar hattan geçmesi, izlenmeyi hızlandırır. Stok düzeninde küçük değişikliklerle yükü yaymak, zemin ömrünü uzatan en ucuz önlemdir.

Ekipman tekerleklerini kontrol edin. Aşınmış veya sert tekerlek, yüzeyi daha çok zorlar. Ekipman bakımı, zemin bakımının bir parçasıdır.

Yükleme noktalarını dönüşümlü kullanın. Aynı rampa ve aynı manevra noktasının sürekli kullanılması, o metrekareyi sahanın geri kalanından çok daha hızlı yıpratır.

Bu üç alışkanlık hiçbir yatırım gerektirmez ve yenileme aralığını belirgin biçimde uzatır.

Sahada Mevsim ve Süreklilik

Lojistik saha yılın her günü çalışır; bu, hem uygulama takvimini hem tasarım kriterlerini etkiler.

Uygulama penceresi

Zemin hazırlığı yağışa duyarlıdır ve saha operasyonu durmaz. En uygun dönem, hem havanın elverişli olduğu hem sevkiyat yoğunluğunun düştüğü aralıktır; her işletmenin bu penceresi farklıdır ve kendi verisinden çıkar.

Kış performansı. Buzlanan bir manevra alanında tır geri manevrası ve forklift hareketi risklidir. Kaymazlık ve tahliye, sahada bir konfor değil güvenlik kriteridir.

Yaz performansı. Sıcakta yumuşayan asfalt tipi yüzeylerin aksine, beton ve kilit taşı sıcaktan etkilenmez; bu, ağır yük altında önemli bir avantajdır.

Yağış sonrası kullanılabilirlik. Suyun hızla tahliye edildiği bir saha, yağmurdan hemen sonra çalışmaya devam eder. Göllenen bir saha ise yükleme programını doğrudan geciktirir.

Süreklilik

Bir lojistik sahada zeminin en değerli özelliği dayanımdan çok kesintisizliktir: bozulduğunda hızlı onarılabilmesi, müdahale sırasında operasyonun durmaması ve yıl boyu her koşulda kullanılabilir kalması.

Son bir not: saha zemininin performansı yalnız yapıldığı gün değil, ilk kışın ardından değerlendirilmelidir. Donma-çözülme döngüsü ve ilk sezonun yükü, hazırlığın yeterli olup olmadığını ortaya çıkarır. Bu değerlendirmeyi yapmak ve gerekiyorsa küçük bir yerel müdahaleyle düzeltmek, sorunun saha geneline yayılmasını önler.

Özet

Depo ve lojistik sahasında doğru karar, beton mu kilit taşı mı sorusundan önce hangi bölgede hangi yük var sorusuyla başlar. Forkliftin sürekli çalıştığı dar iç hatlarda dikişsiz beton avantajlıdır; tır manevra alanında, altyapı hattı üstünde ve ileride müdahale ihtimali olan her yerde kilit taşı sökülüp yeniden döşenebilirliğiyle operasyonel bir avantaj sağlar.

Her iki durumda da yüzeyin ömrünü belirleyen şey aynıdır: yüke göre kalınlaştırılmış, katmanlar halinde sıkıştırılmış bir alt temel ve sağlam bir kenar sabitleme.

Sahanız için yük haritası ve bölge ayrımı çıkarmak isterseniz, yerinde keşifle metrajı belirleyip kalem bazlı bir teklif hazırlıyor; sahayı kapatmayan bir etaplama planı öneriyoruz.

Sıkça Sorulan Sorular

Lojistik sahada kilit taşı mı beton saha mı daha doğru?

İkisinin de yeri var ve karar bölgeye göre verilir. Forkliftin sürekli çalıştığı, tekerlek izinin dar ve tekrarlı olduğu iç saha bölümlerinde beton daha düz ve dikişsiz bir yüzey verir. Tır manevrası yapılan, altyapı hatlarının geçtiği ve ileride müdahale ihtimali olan dış saha bölümlerinde ise kilit taşı belirgin avantaj sağlar: sökülüp yeniden döşenebilir, noktasal onarım mümkündür ve saha kapanmadan bölüm bölüm çalışılabilir.

Forklift zemini neden hızlı yıpratır?

Üç nedenle. Birincisi küçük ve sert tekerlek, yükü çok dar bir temas alanına yığar. İkincisi forklift sürekli dönerek çalışır ve dönüş yüzeye yanal kuvvet uygular. Üçüncüsü aynı güzergâh gün boyu tekrarlanır. Bu üçü bir araya geldiğinde, binek araç için yeterli olan bir zemin forklift altında kısa sürede iz verir.

Sahayı komple aynı standartta yapmak gerekir mi?

Hayır ve bu genellikle israftır. Tır manevra alanı ve forklift güzergâhı en yüksek standardı ister; palet stok alanı statik yük taşıdığı için daha hafif olabilir; personel otoparkı ve yaya hatları ise normal standartta yapılır. Bölge ayrımı, aynı bütçeyle çok daha dayanıklı bir saha üretir.

Kilit taşının lojistik sahada en büyük avantajı ne?

Onarılabilirlik ve süreklilik. Bir bölge bozulduğunda yalnız o bölge sökülür, altındaki katman düzeltilir ve aynı taşlar geri döşenir; saha genelinde iş durmaz. Beton sahada aynı müdahale kesme, kırma, döküm ve priz bekleme demektir — bu da o bölümün günlerce kullanılamaması anlamına gelir. Sürekli çalışan bir depoda bu fark, malzeme farkından daha değerlidir.

Altyapı hatları zemin kararını etkiler mi?

Doğrudan etkiler. Saha altından su, yangın, elektrik veya drenaj hattı geçiyorsa ileride bir müdahale kaçınılmazdır. Kilit taşı bu durumda sökülüp yeniden döşenebilir; beton saha kırılır ve yama izi kalıcı olur. Hat güzergâhlarının üstünü kilit taşıyla geçmek, sahanın geri kalanı beton olsa bile mantıklı bir karma çözümdür.

Saha çalışırken yenileme yapılabilir mi?

Evet, ve lojistikte bu genellikle zorunludur. Saha bölümlere ayrılır; bir bölüm çalışılırken diğerinden operasyon devam eder. Bu yöntem toplam süreyi uzatır ve her bölüm kendi hazırlığını gerektirdiği için maliyeti bir miktar artırır, ama sahanın kapanmasını önler. Etaplama planı, teklif aşamasında konuşulmalıdır.
